2020.01.08 お引渡し
お引渡しが完了しました。
今後とも宜しくお願い致します。

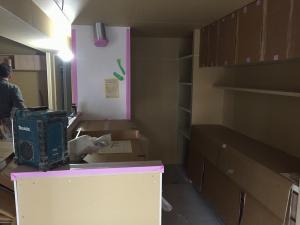

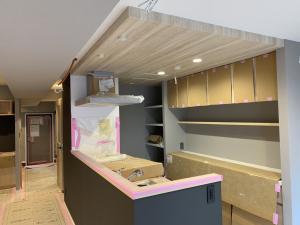

2019.11.15 クロス貼り工事、照明器具他取付
クロス貼り工事と、照明器具・洗面化粧台・トイレなどの取り付け作業を行いました。

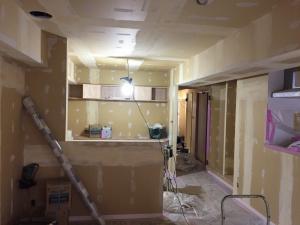

2019.11.08 内装工事
クロスを貼る前の下処理として、壁の凹凸を平滑にする作業(パテ処理)を行いました。

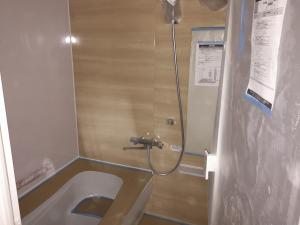

2019.11.01 ユニットバス設置工事
ユニットバスの組立・設置工事を行いました。
2019.10.25 キッチン取付工事
キッチンの組立・設置工事を行いました。

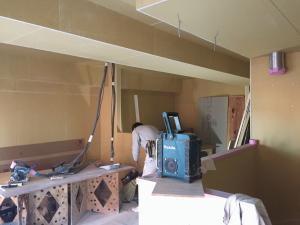

2019.10.18 ボード貼り工事
先週に引き続き壁・天井のボード貼り作業と、棚などの造作物取り付け作業を行いました。
2019.10.11 ボード貼り工事
壁・天井の石膏ボード貼り作業を行いました。
2019.10.05 フローリング貼り工事
フローリング貼り作業と、施工後のフローリングの養生を行いました。

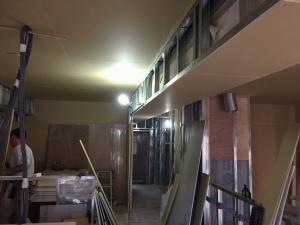

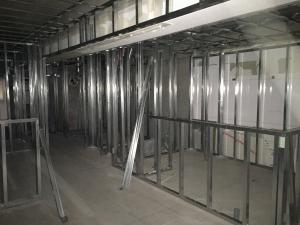

2019.09.28 LGS組立工事
天井・壁の石膏ボードを貼るための骨組みとなるLGS(軽量鉄骨)の組立作業を行いました。

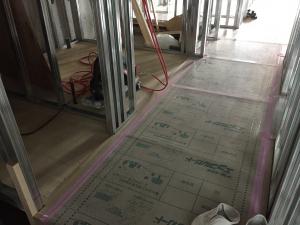

2019.09.20 二重床造作工事
床材を貼る前の下地となる、二重床組立工事を行いました。

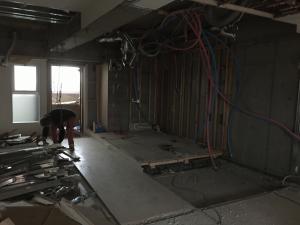

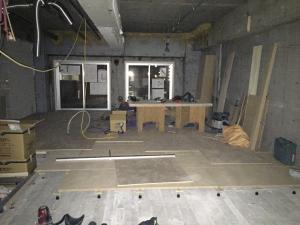

2019.09.14 着工・解体工事
建物の構造上撤去しても問題がない間仕切りや、設備、内装などをすべて解体、撤去し、スケルトン(建物の骨格または、構造体の事。建物の壁・柱・天井のみの状態)にしました。
西区F様邸(工事担当:豊岡)
